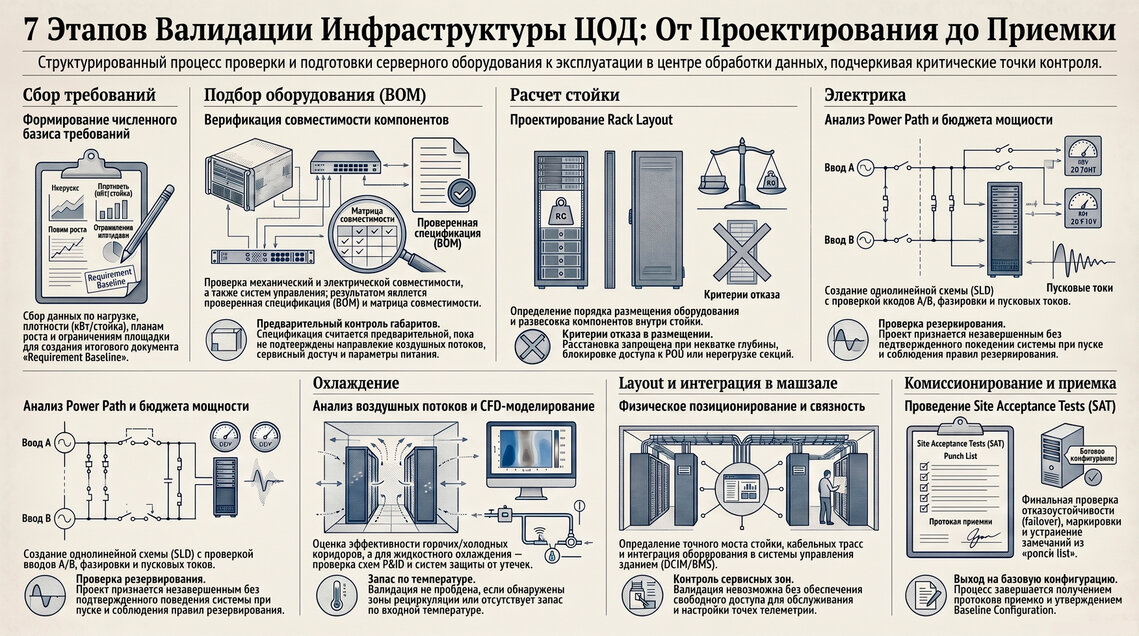

7 ЭТАПОВ ВАЛИДАЦИИ
БЕСШОВНАЯ ИНТЕГРАЦИЯ ОБОРУДОВАНИЯ С ИНЖЕНЕРНЫМИ СИСТЕМАМИ
Отрасль переходит к системному взгляду на ввод объектов в эксплуатацию. Разрыв между спецификацией и реальностью обходится дороже, чем принято считать.
Когда в 2022 году один из крупных европейских операторов ЦОД вводил в строй высокоплотный вычислительный кластер, ошибка в распределении воздушных потоков внутри стойки обнаружилась не на этапе проектирования — а через восемнадцать часов после подачи нагрузки. Стоимость простоя и экстренного ремонта составила сумму, сопоставимую с бюджетом на весь комиссионный пакет. По данным аналитиков отрасли, подобные инциденты воспроизводятся с пугающей регулярностью: в большинстве случаев их первопричина — не техническая неисправность оборудования, а разрыв между проектными допущениями и реальностью монтажа.
Индустрия долго существовала в логике реактивного управления: проблемы устранялись по мере возникновения. Сегодня этот подход вступает в прямое противоречие с реальностью высокоплотных и AI-ориентированных объектов, где нагрузка на стойку достигает 30–100 кВт, а тепловые и электрические режимы не оставляют места для итерационных исправлений после ввода в эксплуатацию.
"Валидация заканчивается не в момент выбора оборудования. Она заканчивается тогда, когда as-built package принят без критических замечаний."
— Из инженерного стандарта TIA-942Ошибка на стыке — дороже ошибки внутри системы
Большинство критических отказов при вводе в эксплуатацию происходит не внутри отдельных систем — сервера, PDU или чиллера, — а на их стыках. Несовместимый rail kit, неверно направленный воздушный поток, несбалансированная фазировка — каждый из этих дефектов в отдельности может казаться незначительным. В совокупности они порождают непредсказуемый рост совокупной стоимости владения, TCO, который на горизонте трёх лет может превышать первоначальную стоимость самого объекта.
Согласно стандарту TIA-942, стратегия эксплуатации обязана охватывать не только вычислительные узлы, но весь физический конверт объекта: телекоммуникации, противопожарные системы, системы физической безопасности. На практике это требование регулярно игнорируется — особенно при ускоренных сроках ввода и параллельном управлении несколькими подрядчиками.
Семь этапов, которые нельзя сокращать
Процедурный workflow инженерной валидации, принятый в профессиональном сообществе, описывает семь последовательных этапов — от сбора требований до закрытия комиссионирования. Каждый этап имеет четко определенные входные данные, результирующие артефакты и контрольные критерии, без которых переход к следующему шагу заблокирован.
Первый и наиболее часто недооцениваемый этап — формализация требований. Правило здесь категорично: если требования не выражены в числовых параметрах — peak load в кВт, kW/rack, горизонт роста на 12/24/36 месяцев — подбор оборудования запрещен. Это не формализм. Это защитный механизм от undersizing и от преждевременной модернизации, которая в практике высокоплотных объектов происходит уже на третьем году эксплуатации.
Этап 1. Требования зафиксированы численно — иначе подбор оборудования заблокирован.
Этап 2. BOM предварительный до подтверждения габаритов, PSU, airflow и firmware.
Этап 4. Электросхема незавершена без резервирования, фазировки и расчёта пусковых токов.
Этап 7. As-built package без результатов испытаний не является завершённой валидацией.
Проектная совместимость подтверждена.
Комиссионирование и испытания выполнены.
As-built package оформлен, замечания закрыты, базовая конфигурация зафиксирована.
Размытые границы ответственности между IT-отделом и службой эксплуатации — срыв сроков запуска
Рециркуляция горячего воздуха — незаметный рост inlet temperature под нагрузкой
Отсутствие Redfish/BMC — ручная эксплуатация и рост MTTR
Жидкостной контур без P&ID и leak detection — протечки без раннего обнаружения
BOM — не финальный документ, пока не закрыты шесть параметров
На этапе подбора оборудования формируется Bill of Materials. Однако профессиональная практика однозначна: BOM остаётся предварительным до тех пор, пока не подтверждены все шесть критериев совместимости — габариты, монтажные интерфейсы, входное питание, направление воздушного потока, поддержка firmware и управления, а также доступность сервисных зон. Пропуск хотя бы одного из них создает дефект, который проявится на этапе монтажа или, что хуже, в процессе эксплуатации.
Электрическая часть заслуживает отдельного внимания. Single-line diagram, расчёт бюджета мощности, проверка A/B feeds, фазировки, пусковых токов, совместимости с UPS и PDU — всё это не факультативные опции, а обязательные условия закрытия этапа. Если хотя бы одно из них не подтверждено расчётом и испытаниями, проект электрики считается незавершенным. Это положение критически важно для объектов с резервированной схемой питания, где потеря A- или B-фида при некорректной схеме грозит не частичным, а полным отказом нагрузки.
"Размытые границы ответственности между IT-отделом и службой эксплуатации — это не организационная проблема. Это технический риск с измеримой стоимостью."
— RACI Framework, DC Engineering PracticeОхлаждение: воздух и жидкость не прощают ошибок в проекте
Тепловая верификация — один из наиболее технически сложных этапов. Для объектов воздушного охлаждения это означает CFD-моделирование или инженерную проверку воздушных потоков с подтверждением запаса по inlet temperature и исключением зон рециркуляции. Для жидкостного охлаждения требования радикально возрастают: P&ID для контуров DLC и CDU, параметры flow и pressure drop, схема резервирования, leak detection, процедура сервисной изоляции — всё это должно быть не только спроектировано, но и верифицировано до ввода в эксплуатацию.
Шестой этап — интеграция в машзал — замыкает проектный цикл. Позиция стойки в ряду, сервисные зоны, совместимость с hot/cold aisle containment, кабельные трассы с соблюдением bend radius для Cat6A, OM4 и OS2, наконец, точки телеметрии и alarm forwarding в DCIM и BMS — всё это условия, без которых переход к комиссионированию заблокирован.
Управляемость платформы — ещё один системный разрыв. Поддержка Redfish, наличие rollback-процедуры для firmware, интеграция телеметрии с мониторингом — эти параметры напрямую определяют MTTR в случае инцидента. Объект, где BMC недоступен или не интегрирован в систему управления, де-факто эксплуатируется вслепую.
| Категория | Что проверять | Типовой риск | Артефакт подтверждения |
|---|---|---|---|
| RACI & Scope | Питание, охлаждение, кабели, монтаж, приёмка | Серые зоны ответственности | RACI matrix, SOW |
| Требования | Peak/steady load, kW/rack, горизонт роста, резерв | Неверный sizing, ранняя модернизация | Requirement baseline |
| BOM | Габариты, rail kit, глубина, PSU, airflow, connectors | Невозможность монтажа или питания | BOM, compatibility matrix |
| Электрика | Power path, SLD, breakers, UPS, PDU, phase balance, inrush | Срабатывание защит, потеря резерва | SLD, power budget, PDU schedule |
| Охлаждение | Inlet temp, heat load, containment, cooling margin | Перегрев при пиковой нагрузке | Thermal validation report, CFD |
| Жидкостное охлаждение | Flow, pressure drop, redundancy, leak detection, coolant quality | Протечки, коррозия, потеря давления | P&ID, leak test record |
| Управляемость | BMC access, firmware lifecycle, monitoring, update path | Рост MTTR, ручная эксплуатация | Redfish export, firmware matrix |
| Рост & резерв | Free U, spare ports, power headroom, future racks | Быстрое исчерпание ёмкости | Capacity plan |
Комиссионирование: финальная черта, которую нельзя перенести
Седьмой и последний этап — site acceptance tests — венчает весь процесс. Проверка питания, охлаждения, аварийной сигнализации, мониторинга, failover, firmware, маркировки, PDU mapping. Закрытие punch list и фиксация отклонений. Только по итогам всех этих процедур оформляется acceptance protocol с закрытыми замечаниями и зафиксированной базовой конфигурацией.
As-built package без результатов испытаний — не завершённая валидация. Это полузакрытый проект с открытым хвостом рисков, который рано или поздно проявится в операционной фазе. Отрасль постепенно принимает эту логику — по мере того как стоимость ошибки при плотности 30–100 кВт на стойку перестаёт быть абстрактным числом в Excel и становится реальным счётом за простой.
Инженерная валидация — это не чеклист в конце проекта. Это непрерывный контроль на каждом переходе между этапами.
Проектные допущения подтверждены. Монтажная и электрическая совместимость проверена. Тепловой режим верифицирован. Управляемость и мониторинг работают. Commissioning закрыт. As-built принят.
